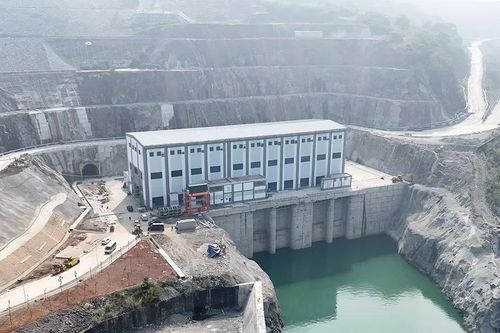

EVN đảm bảo tiến độ, chuẩn bị lễ khánh thành Nhà máy Thủy điện Hòa Bình mở rộng

Tập đoàn Điện lực Việt Nam (EVN) đang chỉ đạo các đơn vị khẩn trương hoàn thành những công việc cuối cùng, sẵn sàng khánh thành Nhà máy Thủy điện Hòa Bình mở rộng.

Hòa lưới thành công tổ máy số 2 Dự án Nhà máy Thủy điện Hòa Bình mở rộng

Vào lúc 16h20', ngày 14/11, tổ máy số 2 thuộc dự án Nhà máy Thủy điện Hòa Bình mở rộng đã chính thức hòa lưới thành công vào hệ thống điện quốc gia.

Hòa lưới thành công tổ máy số 2 nhà máy Thủy điện Hòa Bình mở rộng

Lúc 16h20, ngày 14/11, tổ máy số 2 (H10) của dự án Nhà máy Thủy điện Hòa Bình mở rộng đã chính thức hòa lưới thành công vào hệ thống điện quốc gia. Cùng ngày, máy biến áp AT2 (T10) và trạm phân phối GIS 500kV cũng đã đóng điện xung kích thành công.

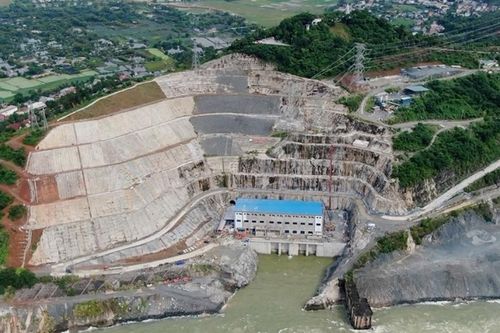

Thủy điện Hòa Bình mở rộng sẽ nâng cao hiệu quả vận hành hệ thống điện quốc gia

Với việc hòa lưới thành công tổ máy số 2, dự án Nhà máy Thủy điện Hòa Bình mở rộng đang tiến gần đến mốc hoàn thành toàn bộ trong năm 2025. Sau khi đi vào vận hành, dự án sẽ đóng vai trò quan trọng trong việc tăng cường công suất phủ đỉnh cho hệ thống điện quốc gia…

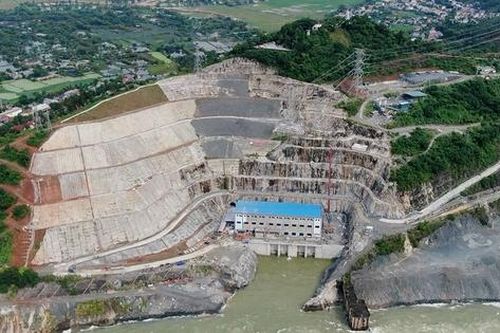

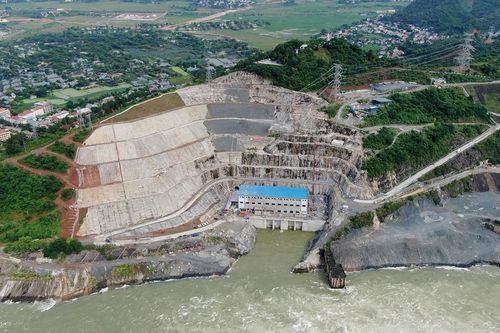

Thủy điện Hòa Bình mở rộng hoàn tất hòa lưới tổ máy số 2

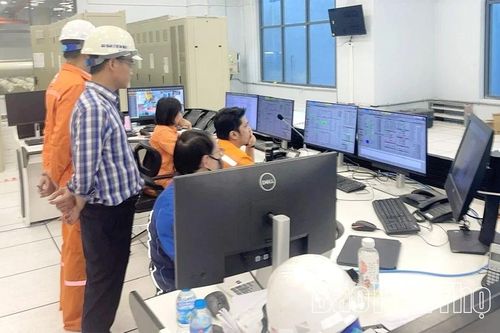

Vào lúc 16h20 ngày 14/11/2025, tổ máy số 2 (H10) thuộc Dự án Nhà máy Thủy điện Hòa Bình mở rộng đã hòa lưới thành công vào hệ thống điện quốc gia.

Hòa lưới thành công tổ máy số 2 Dự án Nhà máy Thủy điện Hòa Bình mở rộng

Vào lúc 16 giờ 20', ngày 14/11/2025, tổ máy số 2 (H10) thuộc dự án Nhà máy Thủy điện Hòa Bình mở rộng đã chính thức hòa lưới thành công vào hệ thống điện quốc gia. Trước đó, vào lúc 11 giờ 12' ngày 14/11/2025, máy biến áp AT2 (T10) và trạm phân phối GIS 500kV (thuộc phạm vi tổ máy số 2) cũng đã được đóng điện xung kích thành công.

Hòa lưới thành công tổ máy số 2 Nhà máy Thủy điện Hòa Bình mở rộng

Vào lúc 16 giờ 20 phút ngày 14/11, Tổ máy số 2 (H10) thuộc Dự án Nhà máy Thủy điện Hòa Bình mở rộng đã chính thức hòa lưới thành công vào hệ thống điện quốc gia.

Hòa lưới thành công tổ máy số 2 dự án Nhà máy Thủy điện Hòa Bình mở rộng

Tập đoàn Điện lực Việt Nam (EVN) cho biết, vào lúc 16h20', ngày 14/11, tổ máy số 2 thuộc dự án Nhà máy Thủy điện Hòa Bình mở rộng đã chính thức hòa lưới thành công vào hệ thống điện quốc gia.

Tổ máy 2 Thủy điện Hòa Bình mở rộng hòa lưới thành công

Tập đoàn EVN cho biết, chiều tối ngày 14/11/2025, tổ máy số 2 (H10) thuộc dự án Nhà máy Thủy điện Hòa Bình mở rộng đã chính thức hòa lưới thành công vào hệ thống điện quốc gia.

Hòa lưới thành công tổ máy số 2 dự án Nhà máy Thủy điện Hòa Bình mở rộng

Vào lúc 16h20', ngày 14/11/2025, tổ máy số 2 (H10) thuộc dự án Nhà máy Thủy điện Hòa Bình mở rộng đã chính thức hòa lưới thành công vào hệ thống điện quốc gia.

Phấn đấu hòa lưới tổ máy số 1 Nhiệt điện Quảng Trạch I trong tháng 12

Dự án Nhà máy Nhiệt điện Quảng Trạch I đang bước vào giai đoạn nước rút, với tổng tiến độ đạt gần 97%. EVN và các nhà thầu đang tập trung cao độ, phấn đấu hòa lưới tổ máy số 1 trong tháng 12/2025, hướng tới phát điện thương mại trong năm 2026.

EVN phát điện tổ máy 2 Hòa Bình mở rộng trong tháng 11

Trong tháng 11/2025, tổ máy số 2 Nhà máy Thủy điện Hòa Bình mở rộng sẽ được phát điện.

Hoàn thành lắp đặt rotor - Cột mốc then chốt của dự án Thủy điện Hòa Bình mở rộng

Việc hạ đặt rotor thành công là cột mốc quan trọng tiến gần tới mục tiêu phát điện tổ máy 2 trong tháng 11 và hoàn thành dự án Thủy điện Hòa Bình mở rộng trong năm 2025.

Hạ đặt thành công rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng

Vào lúc 10 giờ 18 phút ngày 7/10/2025, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng (phường Hòa Bình, tỉnh Phú Thọ), Tập đoàn Điện lực Việt Nam (EVN) và Ban Quản lý dự án Điện 1 đã phối hợp với các nhà thầu tổ chức hạ đặt thành công rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng, qua đó hoàn thành công tác lắp đặt rotor của toàn bộ dự án.

Hạ đặt thành công rotor tổ máy số 2 - Dự án thủy điện Hòa Bình mở rộng

Ngày 7/10, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng (phường Hòa Bình, tỉnh Phú Thọ), Tập đoàn Điện lực Việt Nam (EVN) và Ban Quản lý dự án Điện 1 đã phối hợp với các nhà thầu tổ chức hạ đặt thành công rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng, qua đó hoàn thành công tác lắp đặt rotor của toàn bộ dự án.

Thủy điện Hòa Bình sẽ về đích tháng 11/2025

Việc hạ đặt thành công rotor tổ máy số 2 dự án Thủy điện Hòa Bình mở rộng là một bước ngoặt lớn để cả công trình về đích vào tháng 11/2025.

Hoàn thành lắp đặt rotor dự án Thủy điện Hòa Bình mở rộng

Vào lúc 10h18 ngày 7/10, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng, EVN và Ban Quản lý Dự án Điện 1 đã phối hợp với các nhà thầu tổ chức hạ đặt thành công rotor tổ máy số 2 dự án Thủy điện Hòa Bình mở rộng.

Hạ đặt thành công Rotor tổ máy số 2 - Dự án thủy điện Hòa Bình mở rộng

Vào lúc 10 giờ 18 phút ngày 7/10, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng (phường Hòa Bình, tỉnh Phú Thọ), Tập đoàn Điện lực Việt Nam (EVN) và Ban Quản lý dự án Điện 1 đã phối hợp với các nhà thầu tổ chức hạ đặt thành công rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng, qua đó hoàn thành công tác lắp đặt rotor của toàn bộ dự án

EVN hạ đặt thành công rotor tổ máy số 2 - Dự án Thủy điện Hòa Bình mở rộng

EVN và Ban Quản lý dự án Điện 1 đã phối hợp với các nhà thầu tổ chức hạ đặt thành công rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng.

Thủy điện Hòa Bình mở rộng sẽ bổ sung 490 triệu kWh/năm cho hệ thống điện quốc gia

Việc hạ đặt rotor thành công là cột mốc quan trọng để tiến tới mục tiêu phát điện tổ máy 2 trong tháng 11 và hoàn thành toàn bộ công trình thủy điện Hòa Bình mở rộng trong năm 2025…

Hạ đặt thành công rotor tổ máy số 2 - Nhà máy Thủy điện Hòa Bình mở rộng

Vào lúc 10h18 ngày 7/10, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng (phường Hòa Bình, tỉnh Phú Thọ), Tập đoàn Điện lực Việt Nam (EVN) và Ban Quản lý dự án Điện 1, phối hợp cùng các nhà thầu, đã hạ đặt thành công rotor tổ máy số 2.

Hoàn thành lắp đặt rotor dự án Thủy điện Hòa Bình mở rộng

Tập đoàn Điện lực Việt Nam (EVN) cho biết, vào lúc 10h18' ngày 7/10, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng (phường Hòa Bình, tỉnh Phú Thọ), EVN và Ban Quản lý Dự án Điện 1 đã phối hợp với các nhà thầu tổ chức hạ đặt thành công rotor tổ máy số 2 dự án Thủy điện Hòa Bình mở rộng, qua đó hoàn thành công tác lắp đặt rotor của toàn bộ dự án.

Lắp đặt thành công rotor tổ máy số 2 nhà máy thủy điện Hòa Bình mở rộng

Ngày 7-10, tại công trường dự án thủy điện Hòa Bình mở rộng, Ban Quản lý Dự án Điện 1 (Tập đoàn Điện lực Việt Nam) phối hợp cùng Công ty LILAMA 10 (thành viên Tổng công ty Lắp máy Việt Nam) và các nhà thầu liên quan đã lắp đặt thành công rotor tổ máy số 2.

Lắp đặt thành công rotor tổ máy số 2 Dự án Thủy điện Hòa Bình mở rộng

Sáng 7/10, tại công trường Dự án Thủy điện Hòa Bình mở rộng, Ban Quản lý Dự án Điện 1 (EVNPMB1) phối hợp Công ty cổ phần LILAMA 10 (đơn vị thành viên của Tổng công ty Lắp máy Việt Nam) và các nhà thầu liên quan đã lắp đặt thành công rotor tổ máy số 2.

Hạ đặt thành công Rotor tổ máy số 2 Nhà máy thủy điện Hòa Bình mở rộng

Rotor số 2 của Nhà máy thủy điện Hòa Bình đã được hạ đặt thành công, tạo tiền đề tiếp tục thực hiện nhiều hạng mục lắp đặt cơ điện, tiến tới thử nghiệm và vận hành tổ máy với mục tiêu phát điện tổ máy số 2 vào tháng 11/2025.

EVN hạ đặt thành công rotor tổ máy số 2 Dự án Thủy điện Hòa Bình mở rộng

Rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng đã được hạ đặt thành công, qua đó hoàn thành công tác lắp đặt rotor của toàn bộ dự án.

Lắp đặt thành công rotor tổ máy số 2 dự án Nhà máy Thủy điện Hòa Bình mở rộng

Sáng 7-10, tại dự án Nhà máy Thủy điện Hòa Bình mở rộng, Ban Quản lý dự án điện 1 (EVN) cùng Công ty LILAMA 10 (thành viên Tổng công ty Lắp máy Việt Nam) đã lắp đặt thành công rotor tổ máy số 2.

Hạ đặt thành công rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng

Rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng đã được lắp đặt thành công vào sáng nay (7-10).

Hạ đặt thành công rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng

Tập đoàn Điện lực Việt Nam (EVN) cho biết, rotor tổ máy số 2 Thủy điện Hòa Bình mở rộng đã được hạ đặt thành công.

Lắp đặt thành công rotor tổ máy số 2 dự án nhà máy thủy điện Hòa Bình mở rộng

Theo ghi nhận tại hiện trường, việc lắp rotor tổ máy 2 diễn ra trong thời điểm 'nước rút' của dự án, khi tiến độ thi công đang chịu áp lực lớn từ chỉ tiêu vận hành toàn bộ dự án đúng ngày 19/12/2025

Hạ đặt thành công rotor tổ máy số 2 dự án Thủy điện Hòa Bình mở rộng

EVN cho biết, sáng 7/10, rotor tổ máy số 2 Thủy điện Hòa Bình mở rộng đã được hạ đặt thành công, hoàn tất lắp đặt rotor toàn dự án, tạo tiền đề vận hành trong năm 2025.

Hạ đặt thành công Rotor tổ máy số 2, dự án thủy điện Hòa Bình mở rộng

Vào 10 giờ 18 phút ngày 7/10, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng, Tập đoàn Điện lực Việt Nam (EVN) và Ban Quản lý dự án Điện 1 đã phối hợp với các nhà thầu tổ chức hạ đặt thành công rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng, qua đó hoàn thành công tác lắp đặt rotor của toàn bộ dự án.

Thi công 'nước rút' dự án Thủy điện Hòa Bình mở rộng

Với mục tiêu lắp đặt tổ máy 2 vào ngày 7/10, các đơn vị thi công trên công trường Thủy điện Hòa Bình mở rộng đã tập trung mọi nguồn lực để bảo đảm mốc tiến độ quan trọng này.

Khánh thành Tổ máy số 1 Nhà máy Nhiệt điện Vũng Áng II

Sự kiện khánh thành Tổ máy số 1 Nhà máy Nhiệt điện Vũng Áng II khẳng định mạnh mẽ cam kết của Hà Tĩnh trong việc thu hút đầu tư, thúc đẩy phát triển kinh tế, cải thiện đời sống Nhân dân, bảo vệ môi trường và đóng góp vào sự phát triển chung của đất nước.

EVN đồng loạt khởi công, khánh thành 3 công trình nguồn và lưới điện

Sáng 19/8, Chính phủ tổ chức Lễ khởi công, khánh thành 250 dự án, công trình chào mừng kỷ niệm 80 năm Quốc khánh. Trong đó, Tập đoàn Điện lực Việt Nam (EVN) có 3 công trình, dự án về nguồn và lưới điện.

Vượt tiến độ đại tu 2 tổ máy tại nhà máy Thủy điện Sông Bung 2 và Sông Bung 4

Tổ máy H2, nhà máy Thủy điện Sông Bung 2 và tổ máy H1, nhà máy thủy điện Sông Bung 4 đều hoàn thành đại tu và về đích vượt tiến độ so với kế hoạch được duyệt.

EVN đồng loạt khởi công, khánh thành 3 công trình nguồn và lưới điện chào mừng kỷ niệm 80 năm Cách mạng Tháng Tám thành công và Quốc khánh 2/9

Sáng 19/8, Chính phủ tổ chức Lễ khởi công, khánh thành 250 dự án, công trình tại 80 điểm cầu, chào mừng kỷ niệm 80 năm Quốc khánh nước Cộng hòa xã hội chủ nghĩa Việt Nam (2/9/1945-2/9/2025). Trong đó, Tập đoàn Điện lực Việt Nam (EVN) vinh dự có 3 công trình, dự án về nguồn và lưới điện.

Những 'khúc tráng ca' khẳng định sứ mệnh 'điện đi trước một bước'

EVN vừa khánh thành Tổ máy số 1 Nhà máy Thủy điện Hòa Bình mở rộng, Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối tại tỉnh Phú Thọ; khởi công dự án Nhà máy Thủy điện Trị An mở rộng dịp 19/8..

Khánh thành hòa lưới điện Tổ máy số 1 - Dự án nhà máy thủy điện Hòa Bình mở rộng

Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức Lễ khánh thành hòa lưới điện tổ máy số 1 - Dự án nhà máy thủy điện Hòa Bình mở rộng.

Đồng loạt khởi công, khánh thành 4 công trình, dự án năng lượng trọng điểm

Sáng 19-8, trong số 250 dự án, công trình tại 80 điểm cầu được tổ chức khởi công, khánh thành chào mừng 80 năm Cách mạng tháng Tám và Quốc khánh 2-9 có 4 dự án năng lượng trọng điểm.

Khánh thành hòa lưới điện tổ máy số 1 - Dự án Nhà máy Thủy điện Hòa Bình mở rộng

Ngày 19/8 tại tỉnh Phú Thọ, Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức Lễ khánh thành hòa lưới điện tổ máy số 1 - Dự án Nhà máy Thủy điện Hòa Bình mở rộng.

Khánh thành Tổ máy số 1 nhà máy Thủy điện Hòa Bình mở rộng tại Phú Thọ

Ngày 19/8, tại tỉnh Phú Thọ, Phó Thủ tướng Mai Văn Chính dự Lễ khánh thành Tổ máy số 1, dự án Nhà máy Thủy điện Hòa Bình mở rộng.

Tổ máy số 1 Nhà máy thủy điện Hòa Bình chính thức hòa lưới điện quốc gia

4h27 phút ngày 19/8, tổ máy số 1 Nhà máy thủy điện Hòa Bình đã chính thức hòa lưới điện quốc gia. Đây cũng là một dự án nằm trong 250 dự án được tổ chức khánh thành vào ngày 19/8. Ủy viên Trung ương Đảng, Phó Thủ tướng Chính phủ Mai Văn Chính đã tham dự buổi lễ.

Tổ máy số 1 nhà máy Thủy điện Hòa Bình mở rộng hòa lưới điện quốc gia

Ngày 19 - 8 , tại tỉnh Phú Thọ , Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức Lễ khánh thành hòa lưới điện tổ máy số 1 - Dự án nhà máy thủy điện Hòa Bình mở rộng .

Khánh thành phát điện tổ máy số 1 nhà máy thủy điện Hòa Bình mở rộng

Ngày 19/8/2025 tại tỉnh Phú Thọ, Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức Lễ khánh thành hòa lưới điện tổ máy số 1 - Dự án nhà máy thủy điện Hòa Bình mở rộng.

Chính thức hòa lưới tổ máy số 1 Dự án nhà máy thủy điện Hòa Bình mở rộng

Tổ máy số 1 dự án Nhà máy thủy điện Hòa Bình mở rộng đã phát điện, hòa lưới thành công vào hệ thống điện quốc gia lúc 04h27 ngày 19/8/2025 đúng dịp 'Chào mừng kỷ niệm 80 năm Quốc khánh nước Cộng hòa Xã hội Chủ nghĩa Việt Nam' theo đúng tinh thần chỉ đạo của Thủ tướng Chính phủ…

Hòa lưới điện tổ máy số 1 - Dự án Nhà máy Thủy điện Hòa Bình mở rộng

Sáng 19-8, tại tỉnh Phú Thọ, trong khuôn khổ lễ khánh thành, khởi công đồng loạt 250 công trình, dự án trên cả nước của Chính phủ, Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức Lễ khánh thành hòa lưới điện tổ máy số 1 - Dự án Nhà máy Thủy điện Hòa Bình mở rộng.

Khánh thành phát điện tổ máy số 1 Nhà máy thủy điện Hòa Bình mở rộng

Sáng nay (19/8), Tổ máy số 1 dự án Nhà máy Thủy điện Hòa Bình mở rộng chính thức khánh thành, phát điện lên lưới Quốc gia vượt tiến độ hơn 1 tháng, hướng tới hoàn thành toàn bộ dự án trong năm 2025.

Khánh thành, phát điện tổ máy số 1, Dự án Nhà máy Thủy điện Hòa Bình mở rộng

Sáng 19/8, tại công trường Dự án Nhà máy thủy điện Hòa Bình mở rộng (phường Hòa Bình, tỉnh Phú Thọ) đã diễn ra lễ khánh thành, phát điện tổ máy số 1, Dự án Nhà máy Thủy điện Hòa Bình mở rộng. Đây là 1 trong 80 điểm cầu truyền hình trực tiếp trong chương trình đại lễ khánh thành, khởi công 250 công trình, dự án chào mừng kỷ niệm 80 năm Quốc khánh nước Cộng hòa xã hội chủ nghĩa Việt Nam (2/9/1945 - 2/9/2025).

Tổ máy số 1 - Nhà máy Thủy điện Hòa Bình mở rộng phát điện, hòa lưới thành công

Ngày 19/8/2025, Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức Lễ khánh thành hòa lưới điện tổ máy số 1 - Dự án Nhà máy Thủy điện Hòa Bình mở rộng.

Phú Thọ khánh thành tổ máy số 1 nhà máy Thủy điện Hòa Bình mở rộng

Sáng 19/8, tại phường Hòa Bình, tỉnh Phú Thọ, Tập đoàn Điện lực Việt Nam (EVN) phối hợp tỉnh Phú Thọ tổ chức Lễ khánh thành tổ máy số 1 nhà máy Thủy điện Hòa Bình mở rộng.

EVN hòa lưới điện tổ máy số 1 Dự án Nhà máy Thủy điện Hòa Bình mở rộng

Nhân kỷ niệm 80 năm Cách mạng tháng Tám và Quốc khánh nước Cộng hòa Xã hội Chủ nghĩa Việt Nam, sáng 19/8, tại tỉnh Phú Thọ, trong khuôn khổ lễ khánh thành, khởi công đồng loạt 250 công trình, dự án trên cả nước, Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức Lễ khánh thành hòa lưới điện tổ máy số 1 Dự án Nhà máy Thủy điện Hòa Bình mở rộng sớm hơn tiến độ kế hoạch để ra.

Đồng loạt khởi công, khánh thành 3 công trình lớn, EVN bước vào kỷ nguyên phát triển mới

EVN xác định rõ trọng tâm phát triển là tiếp tục giữ vững vai trò trụ cột trong bảo đảm an ninh cung ứng điện và an ninh năng lượng quốc gia; thực hiện các công trình lớn, mang tính xoay chuyển đối với ngành năng lượng của đất nước.

Chính thức hòa lưới điện Tổ máy số 1 Dự án Nhà máy thủy điện Hòa Bình mở rộng

Ngày 19/8/2025 tại tỉnh Phú Thọ, Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức Lễ khánh thành hòa lưới điện tổ máy số 1 - Dự án nhà máy thủy điện Hòa Bình mở rộng.

Khánh thành, hòa lưới điện Tổ máy 1 Thủy điện Hòa Bình mở rộng

Ngày 19/8/2025 tại phường Hòa Bình, tỉnh Phú Thọ đã diễn ra Lễ khánh thành, hòa lưới điện Tổ máy số 1 Dự án Nhà máy Thủy điện Hòa Bình mở rộng.

Khánh thành phát điện Tổ máy số 1 Dự án thủy điện Hòa Bình mở rộng

Sáng 19/8, Tập đoàn Điện lực Việt Nam (EVN) khánh thành, phát điện Tổ máy số 1 Dự án Thủy điện Hòa Bình mở rộng, sớm hơn tiến độ, lập thành tích chào mừng 80 năm Quốc khánh 2/9.

Hòa lưới tổ điện số 1 dự án nhà máy thủy điện Hòa Bình mở rộng

Ngày 19/8, tại tỉnh Phú Thọ, Tập đoàn Điện lực Việt Nam (EVN) tổ chức Lễ khánh thành hòa lưới điện tổ máy số 1, dự án Nhà máy thủy điện Hòa Bình mở rộng.

EVN khởi công, khánh thành 3 công trình chào mừng kỷ niệm 80 năm Quốc khánh

Nếu như năm 1954, tổng công suất chỉ đạt 31,5 MW thì đến năm 2025, tổng công suất lắp đặt của hệ thống điện Quốc gia đạt khoảng 88.400 MW, đứng thứ 23 thế giới và đứng hàng đầu trong ASEAN.

Ba dự án ngành điện hơn 14.000 tỷ đồng chờ bấm nút ngày 19/8

Ngày 19/8, trên cả nước sẽ diễn ra lễ khởi công và khánh thành đồng loạt 250 dự án, công trình. Riêng lĩnh vực điện có ba điểm cầu, với ba sự kiện tiêu biểu được tổ chức cùng thời điểm.

Kiểm tra công tác chuẩn bị Lễ khánh thành, hòa lưới điện Tổ máy số 1 Dự án Nhà máy Thủy điện Hòa Bình mở rộng

Sáng 18/8, đồng chí Quách Tất Liêm- Tỉnh ủy viên, Phó Chủ tịch UBND tỉnh đã kiểm tra công tác chuẩn bị Lễ khánh thành, hòa lưới điện Tổ máy số 1 Dự án Nhà máy Thủy điện Hòa Bình mở rộng.

Tổ máy số 1 thủy điện Hòa Bình mở rộng hòa lưới điện vào ngày 19/8

Dự án nhà máy thủy điện Hòa Bình mở rộng đã chạy thử không tải thành công tổ máy số 1, sẵn sàng hòa lưới điện vào ngày 19/8. Bánh xe công tác tổ máy số 2 cũng đã được lắp đặt thành công vào vị trí.

Hai tổ máy số 1 và 2 dự án nhà máy thủy điện Hòa Bình mở rộng tích cực hoàn thành lắp đặt vì an ninh năng lượng quốc gia

Dự án có công suất 480 MW gồm 2 tổ máy, cung cấp khoảng 500 triệu kWh điện mỗi năm cho hệ thống điện quốc gia, góp phần nâng cao khả năng khai thác công suất phủ đỉnh, tăng cường độ an toàn, ổn định và hiệu quả vận hành hệ thống điện.
