Sáng 9/8, Thủ tướng Chính phủ Phạm Minh Chính kiểm tra, đôn đốc triển khai dự án Đường dây tải điện 500kV Lào Cai - Vĩnh Yên trên địa bàn tỉnh Phú Thọ.
Thủ tướng Phạm Minh Chính yêu cầu, ngày 19-8 phải hoàn thành dự án đường dây 500kV Lào Cai - Vĩnh Yên để tăng vận hành ổn định của hệ thống điện quốc gia, giải tỏa công suất các nhà máy thủy điện khu vực Tây Bắc.
Sáng 9/8, Thủ tướng Phạm Minh Chính đi thị sát, kiểm tra tiến độ thi công đường dây 500kV Lào Cai-Vĩnh Yên trên địa bàn tỉnh Phú Thọ.
Sáng 9/8, Thủ tướng Chính phủ Phạm Minh Chính đã kiểm tra, đôn đốc triển khai dự án Đường dây tải điện 500kV Lào Cai - Vĩnh Yên.

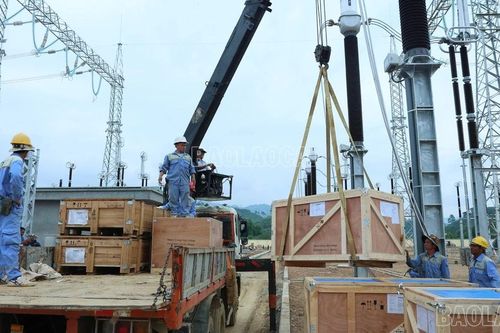

Sau hơn 5 tháng thi công, Trạm biến áp 500kV Lào Cai đã hoàn thành lắp đặt 85% thiết bị, vượt tiến độ yêu cầu, đảm bảo đóng điện kỹ thuật ngày 19/8, đồng bộ với dự án đường dây 500kV Lào Cai - Vĩnh Yên.
Sáng 9/8, Thủ tướng Phạm Minh Chính đến kiểm tra và động viên kỹ sư, công nhân các đơn vị thi công dự án đường dây 500kV Lào Cai – Vĩnh Yên đoạn qua tỉnh Phú Thọ.
Sáng 9/8, Thủ tướng Phạm Minh Chính đến kiểm tra, đôn đốc tiến độ thi công Dự án Đường dây 500kV Lào Cai - Vĩnh Yên trên địa bàn tỉnh Phú Thọ.
Sáng 9/8/2025, Thủ tướng Phạm Minh Chính đến kiểm tra, đôn đốc tiến độ thi công Dự án Đường dây 500kV Lào Cai-Vĩnh Yên trên địa bàn tỉnh Phú Thọ.
Sáng 9/8/2025, Thủ tướng Phạm Minh Chính đến kiểm tra, đôn đốc tiến độ thi công Dự án Đường dây 500kV Lào Cai - Vĩnh Yên trên địa bàn tỉnh Phú Thọ.
Sáng 9/8, tại tỉnh Phú Thọ, Thủ tướng Phạm Minh Chính tới công trường, kiểm tra tiến độ và động viên, tặng quà các lực lượng tham gia thi công đường dây 500 kV Lào Cai - Vĩnh Yên, với yêu cầu tới ngày 19/8 phải hoàn thành dự án quan trọng quốc gia này.
Hưởng ứng lời kêu gọi của Trung ương Đoàn và Tập đoàn Điện lực Việt Nam (EVN), đông đảo đoàn viên, thanh niên tình nguyện tại tỉnh Lào Cai và Phú Thọ thi đua sôi nổi, với tinh thần 'vượt nắng thắng mưa' hỗ trợ thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên - công trình trọng điểm quốc gia về an ninh năng lượng.
Lãnh đạo tỉnh Phú Thọ yêu cầu các đơn vị liên quan tháo gỡ khó khăn, đẩy nhanh tiến độ các dự án giao thông trọng điểm khu vực Vĩnh Phúc cũ.
Giữa cái nắng đầu tháng 8, trên công trường đường dây 500kV Lào Cai – Vĩnh Yên (xã Đại Đình, Phú Thọ), những bước chân rắn rỏi của thanh niên tình nguyện vẫn nhịp nhàng bám đất. Mồ hôi thấm đẫm vai áo xanh, nhưng ánh mắt họ ánh lên quyết tâm góp sức đưa công trình trọng điểm về đích, bảo đảm an ninh năng lượng quốc gia.
Chiều 7/8, đồng chí Quách Tất Liêm - TUV, Phó Chủ tịch UBND tỉnh đã kiểm tra tiến độ triển khai và công tác bồi thường, giải phóng mặt bằng (GPMB) một số dự án giao thông trọng điểm khu vực Vĩnh Phúc.
Ngày 7/8/2025, ông Nguyễn Anh Tuấn – Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) và ông Đỗ Đức Hùng – Chủ tịch Công đoàn Điện lực Việt Nam đã đến thăm, động viên người lao động của Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đang tham gia thi công Dự án đường dây 500kV Lào Cai – Vĩnh Yên, đoạn qua địa bàn tỉnh Lào Cai.
Tổng giám đốc EVN yêu cầu các đơn vị thi công phát huy tinh thần thi đua, triển khai đồng bộ, hoàn thành dự án 500kV Lào Cai – Vĩnh Yên đúng tiến độ theo chỉ đạo của Thủ tướng.
Những ngày qua, thời tiết tại Phú Thọ nắng nóng gay gắt, có lúc vượt 37 độ C, lúc lại mưa dầm dề. Tuy vậy, trên công trường thi công đường dây 500kV Lào Cai - Vĩnh Yên, gần 3.000 công nhân vẫn miệt mài bám trụ, quyết tâm hoàn thành dự án đúng tiến độ vào ngày 19/8, chào mừng 80 năm Cách mạng tháng Tám và Quốc khánh 2/9.
Thực hiện chỉ đạo của Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Công ty Truyền tải điện 1 (PTC1) đang gấp rút huy động toàn lực tham gia thi công dự án trọng điểm quốc gia: Đường dây 500kV Lào Cai – Vĩnh Yên.
Hàng trăm kỹ sư, công nhân đang ngày đêm bám trụ trên tuyến đường dây 500kV Lào Cai - Vĩnh Yên vượt thời tiết khắc nghiệt, đẩy nhanh tiến độ thi công và giải phóng mặt bằng, quyết tâm đóng điện trước ngày 19/8 theo chỉ đạo của Thủ tướng Chính phủ.
Đó là yêu cầu của đồng chí Bí thư Tỉnh ủy, Chủ tịch HĐND tỉnh Trịnh Xuân Trường tại buổi làm việc về tình hình triển khai Dự án đường dây 500kV Lào Cai - Vĩnh Yên, đoạn qua địa phận tỉnh Lào Cai, diễn ra chiều nay (2/8) tại UBND xã Thác Bà.
Đoàn viên, thanh niên xã Thượng Hà (Lào Cai) đã tháo dỡ, di dời nhà anh Đặng Văn Chung ở Bản 1 Vài Siêu, nằm trong phạm vi giải phóng mặt bằng Dự án đường dây 500 kV Lào Cai - Vĩnh Yên.
Vượt núi, băng rừng, xuyên mưa gió, công trình đường dây 500kV Lào Cai - Vĩnh Yên đang được đẩy nhanh từng giờ với tinh thần 'ý chí thép' về đích đúng hẹn.
Nhằm phát huy vai trò, trách nhiệm và tinh thần xung kích, tình nguyện của đoàn viên, thanh niên trong tham gia đảm bảo an ninh năng lượng quốc gia, tuổi trẻ xã Thượng Hà triển khai đợt cao điểm tình nguyện tham gia hỗ trợ thi công Dự án Đường dây 500kV Lào Cai - Vĩnh Yên.
Ngày 31/7, Bí thư Trung ương Đoàn Nguyễn Tường Lâm, Chủ tịch Trung ương Hội Liên hiệp Thanh niên Việt Nam đã thăm, động viên các đội thanh niên tình nguyện hỗ trợ thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên, công trình trọng điểm bảo đảm an ninh năng lượng quốc gia.
Dự án đường dây 500kV Lào Cai - Vĩnh Yên là công trình năng lượng trọng điểm quốc gia, có ý nghĩa rất quan trọng trong đảm bảo an ninh năng lượng của đất nước. Dự án do Tập đoàn Điện lực Việt Nam làm chủ đầu tư...
Với phương châm vượt nắng thắng mưa để hỗ trợ thực hiện công trình đường dây 500kV Lào Cai – Vĩnh Yên, Tỉnh Đoàn Phú Thọ huy động khoảng hơn 500 lượt đoàn viên thanh niên tham gia tiếp sức thực hiện dự án.
Dự án Đường dây 500 kV Lào Cai - Vĩnh Yên là Dự án rất quan trọng trong việc giải tỏa công suất các nhà máy thủy điện khu vực Tây Bắc và truyền tải điện mua từ Trung Quốc.
Bí thư T.Ư Đoàn, Chủ tịch T.Ư Hội LHTN Việt Nam Nguyễn Tường Lâm lưu ý các đội hình thanh niên tình nguyện tập trung cao độ, quyết liệt trong 15 ngày cuối để hỗ trợ hoàn thành dự án đường dây 500kV Lào Cai - Vĩnh Yên.
Ngày 31/7, Ban Chỉ đạo Nhà nước họp bàn về tiến độ dự án đường dây 500kV Lào Cai – Vĩnh Yên. Dù công trường đang tăng tốc, việc chưa giải quyết dứt điểm mặt bằng vẫn là trở ngại lớn cần tháo gỡ để kịp đóng điện trước ngày 19/8/2025.
Sáng 31/7, tại Hà Nội, Bộ Công Thương tổ chức họp trực tuyến với UBND các tỉnh Lào Cai, Phú Thọ để xử lý các vướng mắc về bồi thường, giải phóng mặt bằng phạm vi hành lang tuyến của Dự án đường dây 500kV Lào Cai - Vĩnh Yên. Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long chủ trì hội nghị.
Với sự vào cuộc đồng bộ, khẩn trương, đường dây 500kV Lào Cai - Vĩnh Yên đang khẳng định quyết tâm chính trị cao độ để kịp đóng điện đúng ngày 19/8/2025.
Để đảm bảo tiến độ hoàn thành thi công, đóng điện Dự án trước ngày 19/8/2025 theo chỉ đạo của Thủ tướng, cần khẩn trương triển khai, hoàn thành các công tác liên quan đến bồi thường, giải phóng mặt bằng cho Dự án đường dây 500kV Lào Cai - Vĩnh Yên.
Sáng 31/7, Bộ Công Thương tổ chức họp trực tuyến với UBND các tỉnh Lào Cai, Phú Thọ để gỡ vướng giải phóng mặt bằng dự án đường dây 500kV Lào Cai - Vĩnh Yên.
Đây là dự án trọng điểm, cấp bách do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, được Thủ tướng Chính phủ giao nhiệm vụ hoàn thành và đóng điện trong tháng 8/2025.
Xác định việc bàn giao mặt bằng Dự án đường dây 500kV Lào Cai - Vĩnh Yên là việc làm cấp thiết, Công an xã Bảo Yên đã phát huy vai trò nòng cốt trong tuyên truyền, vận động Nhân dân đồng thuận bàn giao mặt bằng để Dự án đường dây 500kV Lào Cai - Vĩnh Yên hoàn thành đúng tiến độ.
UBND tỉnh Phú Thọ vừa yêu cầu các sở, ngành, địa phương liên quan tập trung cao độ, quyết liệt triển khai các nhiệm vụ nhằm bảo đảm tiến độ thực hiện công tác giải phóng mặt bằng Dự án Đường dây 500kV Lào Cai - Vĩnh Yên theo đúng chỉ đạo của Thủ tướng Chính phủ tại Công điện số 81/CĐ-TTg ngày 3/6/2025, hoàn thành thi công và đóng điện trước ngày 19/8/2025.
Phú Thọ quyết tâm hoàn thành giải phóng mặt bằng (GPMB) hành lang lưới điện toàn tuyến Dự án Đường dây 500kV Lào Cai-Vĩnh Yên trước 15/8.
Ngày 27/7, tại xã Quảng Yên, đồng chí Nguyễn Mạnh Sơn - Ủy viên BTV Tỉnh ủy, Phó Chủ tịch UBND tỉnh đã có buổi kiểm tra thực địa và nghe báo cáo tiến độ công tác giải phóng mặt bằng (GPMB) Dự án Đường dây 500kV Lào Cai - Vĩnh Yên, đoạn tuyến đi qua tỉnh Phú Thọ cũ.
Ngày 24/7, tại Phú Thọ, Đảng ủy Tổng công ty Truyền tải điện quốc gia (EVNNPT), Đảng ủy Ban Quản lý dự án các công trình điện miền bắc (NPMB) tổ chức Lễ gắn biển công trình chào mừng Đại hội Đảng bộ Tập đoàn Điện lực Việt Nam (EVN) lần thứ IV, nhiệm kỳ 2025-2030 với Công trình Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối.
Sau khi hợp nhất giữa 3 tỉnh Phú Thọ - Vĩnh Phúc và Hòa Bình một vấn đề đáng được quan tâm là giao thông kết nối để đảm bảo đi lại thuận tiện giữa các vùng của tỉnh Hòa Bình và Vĩnh Phúc trước đây với trung tâm tỉnh mới của Phú Thọ.
EVNNPT và Ban Quản lý dự án các công trình điện miền Bắc (NPMB) đã phối hợp với các đơn vị liên quan đóng điện thành công dự án Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối.
Dự án đường dây 500kv Lào Cai - Vĩnh Yên đang băng băng về đích vào ngày 19/8, góp sức cho thành tích này có phần không nhỏ của người dân địa phương.
Dự báo khu vực triển khai dự án đường dây 500kV Lào Cai – Vĩnh Yên sẽ nằm trong vùng bị ảnh hưởng của cơn bão số 3 (WIPHA).
Ngày 19/7, Đoàn Thanh niên xã Xuân Hòa ra quân tình nguyện hỗ trợ thi công Dự án Đường dây 500kV Lào Cai - Vĩnh Yên. Hoạt động thu hút 20 đoàn viên thanh niên (ĐVTN) tham gia.
Dự án Trạm biến áp 500kV Vĩnh Yên sẵn sàng đóng điện, được chọn gắn biển chào mừng Đại hội Đảng bộ EVN lần thứ IV, nhiệm kỳ 2025–2030.
Dự án đường dây 500kV Lào Cai - Vĩnh Yên là một trong những công trình năng lượng trọng điểm, vừa đáp ứng việc giải tỏa công suất của các dự án điện khu vực Tây Bắc ở thời điểm hiện tại và tương lai, vừa sẵn sàng cho việc nhập khẩu điện từ Trung Quốc khi Việt Nam có nhu cầu.
Dự án Đường song song đường sắt Hà Nội - Lào Cai từ phường Vĩnh Phúc đến đầu cầu Hạc Trì chiều dài 10,1km quyết tâm hoàn thành trước 31/12/2025.
Mốc ngày 19/8 đang đến gần. Hàng loạt dự án điện đã được 'lệnh' hoàn thành vào thời hạn này để tạo khí thế mới, chuẩn bị cho kỷ niệm 80 năm Ngày Quốc khánh 2/9.
Để nâng cao năng lực cung ứng điện cho các tỉnh Đồng bằng Bắc Bộ, ngay sau khi hoàn thành đường dây 500 KV mạch III: Quảng Trạch (Quảng Bình) - phố Nối (Hưng Yên) - Tập đoàn Điện lực Việt Nam đã sớm trình Chính phủ và Thủ tướng Dự án đường dây 500 KV Lào Cai - Vĩnh Yên (Phú Thọ), nhằm giải tỏa công suất từ các dự án thủy điện ở các tỉnh Tây Bắc, nâng cao khả năng truyền tải, đáp ứng đủ điều điện cho phát triển công nghiệp của các tỉnh Đồng bằng Bắc bộ.
Ngày 16/7/2025, Đoàn công tác của UBND tỉnh do đồng chí Ngô Hạnh Phúc, Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch UBND tỉnh làm Trưởng đoàn đã đi kiểm tra thực địa và có buổi làm việc với các xã Khánh Hòa, Mường Lai, Lục Yên, Lâm Thượng, Tân Lĩnh nhằm đôn đốc, tháo gỡ các khó khăn, vướng mắc liên quan đến Dự án 500kV Lào Cai - Vĩnh Yên.
Tinh thần quyết tâm và nỗ lực 'vượt nắng, thắng mưa' của công nhân, người lao động đang thúc đẩy Dự án đường dây 500kV Lào Cai - Vĩnh Yên băng băng về đích.
Sáng 16/7, Đoàn công tác của tỉnh do đồng chí Ngô Hạnh Phúc, Phó Chủ tịch UBND tỉnh làm trưởng đoàn đã đi kiểm tra thực địa, nắm bắt tiến độ và đối thoại trực tiếp với các hộ dân bị ảnh hưởng bởi Dự án đường dây 500kV Lào Cai - Vĩnh Yên tại các xã Khánh Hòa, Mường Lai và Lục Yên.
Ngày 15/7, đoàn công tác của tỉnh Lào Cai do đồng chí Ngô Hạnh Phúc, Ủy viên Ban Thường vụ, Phó Chủ tịch UBND tỉnh dẫn đầu đã có buổi kiểm tra thực địa và làm việc tại các xã Cảm Nhân, Yên Thành và xã Thác Bà nhằm tháo gỡ các khó khăn, vướng mắc, đẩy nhanh tiến độ Dự án Đường dây 500kV Lào Cai - Vĩnh Yên.
Sau gần 4 tháng triển khai, dự án đã cơ bản hoàn thành giải phóng mặt bằng, các nhà thầu đẩy nhanh tiến độ thi công, phấn đấu đóng điện trong dịp kỷ niệm 80 năm Cách mạng tháng Tám và Quốc khánh 2-9
Sáng 15 tháng 7, đoàn công tác của UBND tỉnh do đồng chí Ngô Hạnh Phúc – Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch UBND tỉnh làm trưởng đoàn đã trực tiếp đi kiểm tra thực địa tại các vị trí móng cột đang gặp khó khăn trong giải phóng mặt bằng và thi công thuộc Dự án đường dây 500kV Lào Cai - Vĩnh Yên, đoạn qua hai xã Cảm Nhân và Yên Thành. Cùng đi có lãnh đạo các sở, ban, ngành, Ban Quản lý điện 1 và chính quyền địa phương.
Chiều 14/7, đồng chí Phùng Thị Kim Nga - Tỉnh ủy viên, Phó Chủ tịch UBND tỉnh kiểm tra tiến độ dự án Đường dây 500kV Lào Cai - Vĩnh Yên; dự án TBA 500kV Vĩnh Yên và đường dây đấu nối; dự án TBA 220kV Bá Thiện và đường dây đấu nối 220kV Việt Trì - Tam Dương - Bá Thiện đoạn tuyến qua xã Bình Tuyền. Cùng dự có lãnh đạo các Sở Nông nghiệp và Môi trường, Công thương, Tài chính, Xây dựng.
Thực hiện lời kêu gọi của Ban chấp hành đoàn tỉnh Phú Thọ, đoàn viên thanh niên tại 18 xã trên địa bàn đang sôi nổi dấn thân vào các hoạt động tình nguyện, chung tay góp sức cùng các cấp, ngành đẩy nhanh tiến độ Dự án đường dây 500kV Lào Cai - Vĩnh Yên, khẳng định vai trò xung kích vì an ninh năng lượng Quốc gia.
Ngày 10/7, Công an xã Đại Đình, tỉnh Phú Thọ đã đồng loạt ra quân giải tỏa hành lang an toàn lưới điện, đảm bảo an ninh năng lượng quốc gia.
