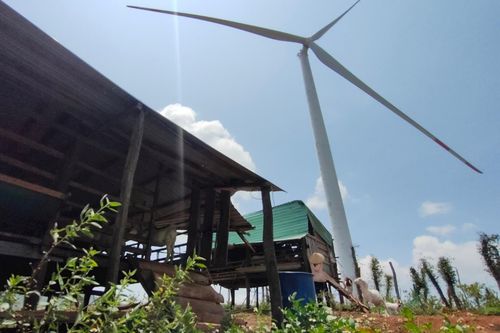

Công ty Cổ phần Đầu tư phát triển Điện gió Cao Nguyên 1 (Công ty Cao Nguyên 1) đã dừng thử nghiệm 14 trụ điện gió tại dự án Nhà máy Điện gió Ia Le 1 (huyện Chư Pưh, tỉnh Gia Lai) theo yêu cầu của Sở Công Thương Gia Lai.
Mặc dù UBND huyện Chư Pưh (Gia Lai) đã có văn bản đề nghị Công ty cổ phần đầu tư phát triển điện gió Cao Nguyên dừng vận hành thử nghiệm nhưng công ty vẫn phớt lờ nên mới đây Sở Công Thương Gia Lai đã có văn bản hỏa tốc yêu cầu công ty thực hiện đề nghị của huyện.
Sở Công Thương Gia Lai có công văn hỏa tốc gửi Tập đoàn Điện lực EVN và Cty CP Đầu tư Phát triển Điện gió Cao Nguyên 1 yêu cầu dừng chạy thử 14 trụ điện gió.
Sở Công Thương tỉnh Gia Lai vừa có công văn hỏa tốc gửi Tập đoàn Điện lực EVN và Công ty cổ phần Đầu tư Phát triển Điện gió Cao Nguyên 1 (chủ đầu tư dự án) yêu cầu dừng hoạt động chạy thử nghiệm 14 trụ điện gió tại dự án Nhà máy Điện gió Ia Le 1 (huyện Chư Pưh, Gia Lai).

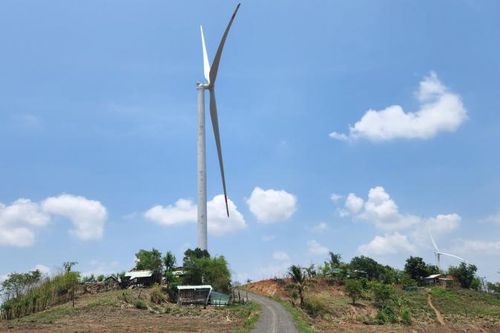

Để tránh gây mất an ninh trật tự tại địa phương, Sở Công Thương tỉnh Gia Lai yêu cầu chủ đầu tư nhà máy điện gió Ia Le 1 tạm dừng vận hành thử nghiệm các trụ điện gió.

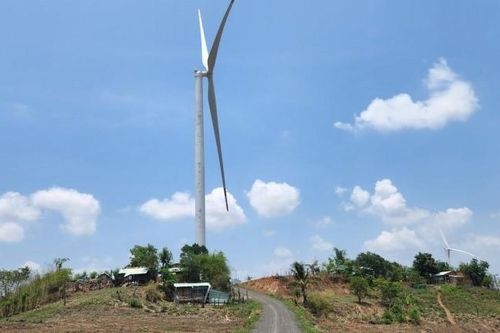

Ngày 4/6, Sở Công Thương tỉnh Gia Lai đã phát đi Văn bản hỏa tốc số 851/SCTQLNL, gửi đến Tập đoàn Điện lực Việt Nam, Công ty Cao Nguyên 1 về việc yêu cầu công ty này phải tạm dừng vận hành thử nghiệm các trụ điện gió theo đề nghị của UBND huyện.
Ngày 4/6, Sở Công thương tỉnh Gia Lai vừa có văn bản 'hỏa tốc' gửi Tập đoàn Điện lực Việt Nam (EVN) và Công ty cổ phần đầu tư phát triển Điện gió Cao Nguyên 1 về việc vận hành thử nghiệm Nhà máy Điện gió Ia Le 1.
Sở Công thương Gia Lai có động thái sau khi chủ đầu tư dự án điện gió phớt lờ yêu cầu của chính quyền địa phương, vẫn vô tư cho chạy thử nghiệm 14 trụ điện gió.
Dù UBND huyện Chư Pưh chỉ đạo các đơn vị liên quan làm việc, đề nghị tạm dừng hoạt động chạy thử nghiệm nhưng phía Công ty Cao Nguyên 1 không chấp hành, vẫn cho chạy 14 trụ điện gió.
UBND huyện Chư Pưh vừa có báo cáo nhanh gửi tới UBND tỉnh Gia Lai về việc Công ty cổ phần Đầu tư phát triển điện gió Cao Nguyên 1 (Công ty Cao Nguyên 1) thực hiện chạy thử nghiệm 14/28 trụ điện gió, mặc dù chưa có sự thống nhất của người dân và chính quyền địa phương huyện.
UBND H.Chư Pưh vừa có báo cáo gửi Sở Công thương Gia Lai liên quan đến việc Công ty Cổ phần Đầu tư phát triển điện gió Cao Nguyên 1 (Công ty Cao Nguyên 1) chạy thử nghiệm 14/28 trụ điện gió khi chưa thực hiện xong đền bù cho người dân.

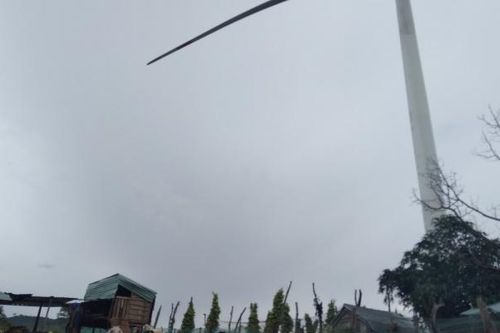

Những hộ dân ở gần dưới hành lang dự án bị ảnh hưởng bởi âm thanh phát ra từ các trụ điện gió, nước mưa bay theo cánh quạt bay vào nhà và nguy cơ mất an toàn do ở quá gần.
Liên quan đến vụ hàng chục hộ dân chưa được bồi thường dù nằm trong hành lang an toàn cột tháp gió của Dự án điện gió Ia Le 1 mà Báo CAND đã phản ánh, mới đây, nhà máy này đã tiến hành vận hành thử nghiệm bất chấp phản đối của người dân, chính quyền địa phương và cảnh báo từ cơ quan chuyên môn.
Mặc dù không có sự thống nhất của người dân và chính quyền địa phương, chủ đầu tư dự án điện gió ở Gia Lai vẫn vô tư thực hiện việc chạy thử nghiệm.
Ngày 2/6, Ủy ban nhân dân huyện Chư Pưh, tỉnh Gia Lai cho biết đã tiếp tục có văn bản yêu cầu Công ty Cổ phần đầu tư phát triển điện gió Cao Nguyên 1 (Công ty Cao Nguyên 1) tạm dừng vận hành thử nghiệm Nhà máy điện gió la Le 1 đến khi hoàn thành bồi thường, hỗ trợ cho người dân.
