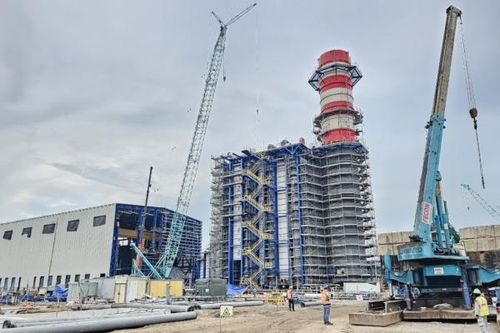

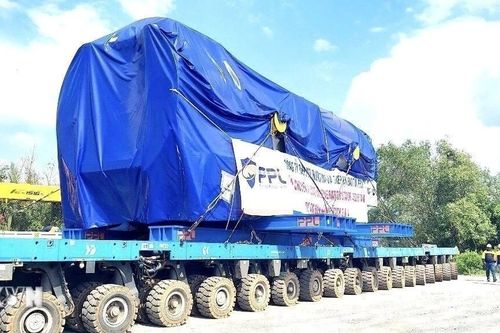

Nhà máy nhiệt điện Nhơn Trạch 3 & 4 là dự án điện khí LNG đầu tiên tại Việt Nam với vốn đầu tư 1,4 tỷ USD dự kiến đốt lửa lần đầu vào ngày 15/10/2024.
Hiện dự án chưa thể triển khai thi công do bồi thường giải phóng mặt bằng chờ bổ sung cập nhật vị trí trên nền bản đồ quy hoạch sử dụng đất đến năm 2030 trình Ủy ban Nhân dân tỉnh.
Trên địa bàn tỉnh Đồng Nai hiện có 4 dự án truyền tải điện có mục đích để giải tỏa công suất nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4.

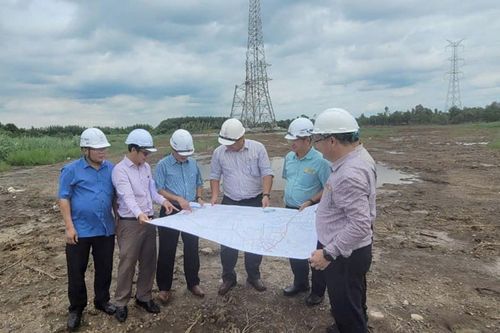

Ngày 20/9/2024, tại Đồng Nai, Văn phòng Ban Chỉ đạo nhà nước các chương trình, công trình, dự án trọng trọng quốc gia, trọng điểm ngành năng lượng (Ban chỉ đạo) đã có buổi làm việc với tỉnh Đồng Nai nhằm tháo gỡ những vướng mắc đối với các dự án lưới điện truyền tải giải tỏa công suất Nhà máy điện (NMĐ) Nhơn Trạch 3 và Nhơn Trạch 4.
Tỉnh Đồng Nai cần quyết liệt chỉ đạo, xử lý khó khăn, vướng mắc về công tác giải phóng mặt bằng các dự án lưới điện đồng bộ giải tỏa công suất các nhà máy điện Nhơn Trạch 3 và 4, phấn đấu bàn giao mặt bằng trong tháng 10/2024 để có thể sớm hoàn thành dự án vào cuối năm 2025.

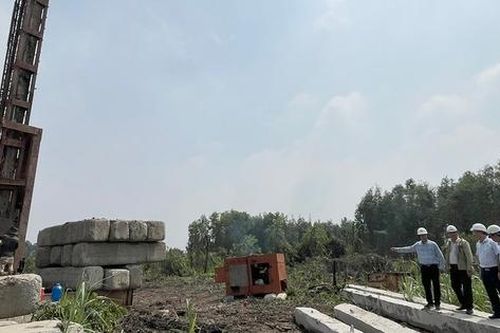

Dự án Nhà máy Điện (NMĐ) Nhơn Trạch 3 và 4 đã thi công được hơn 90% khối lượng nhưng cả 4 đường dây truyền tải để giải tỏa công suất đều chậm. Chính phủ vừa chỉ đạo trong tháng 10-2024 phải có mặt bằng cho các dự án đường dây.
UBND tỉnh Đồng Nai chỉ đạo xử lý khó khăn, vướng mắc trong công tác giải phóng mặt bằng các dự án lưới điện đồng bộ giải tỏa công suất cho Dự án Nhà máy Điện (NMĐ) Nhơn Trạch 3 và 4. Phấn đấu bàn giao mặt bằng trong tháng 10-2024 để có thể sớm hoàn thành các dự án, đảm bảo giải tỏa công suất cho Dự án NMĐ Nhơn Trạch 3 và 4 vào cuối năm 2025. Đây là yêu cầu của Phó thủ tướng Chính phủ Trần Hồng Hà thông báo kết luận phiên họp lần thứ 3 Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng mới đây.
