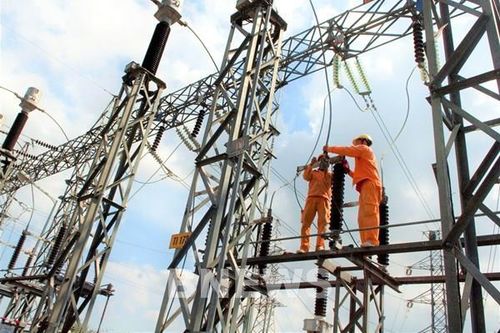

Công tác đầu tư các dự án lưới điện cũng gặp nhiều khó khăn vướng mắc trong thỏa thuận hướng tuyến, công tác đền bù giải phóng mặt bằng, chuyển đổi đất rừng…
Theo quy định, trong Luật Quy hoạch 2017 không có quy định cho phép điều chỉnh Quy hoạch phát triển điện lực quốc gia đột xuất, nên khó đảm bảo tính linh hoạt cung cấp điện cho nhu cầu phụ tải thay đổi đột biến.
Chủ trương của Đảng, Nhà nước về xã hội hóa truyền tải điện đã có. Nhưng hơn 3 năm qua vẫn chưa có hướng dẫn triển khai. Bởi vậy việc 'mời' các doanh nghiệp tư nhân, doanh nghiệp nước ngoài tham gia vào triển khai các dự án truyền tải điện vẫn là con số 0 tròn trĩnh.
Nhắc đến các dự án truyền tải điện, cần phải khẳng định trước hết là sự thiếu phối hợp giữa các cơ quan, quản lý các quy hoạch chuyên ngành. Việc thiếu sự phối hợp giữa các cơ quan quản lý quy hoạch đã ảnh hưởng không nhỏ đến chậm trễ kéo dài dự án, thậm chí có dự án nguồn điện phải đắp chiếu không thể lên lưới vì thiếu đường dây.
