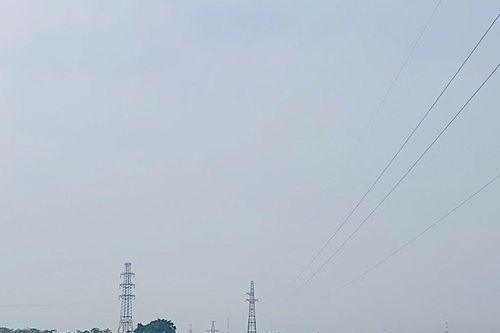

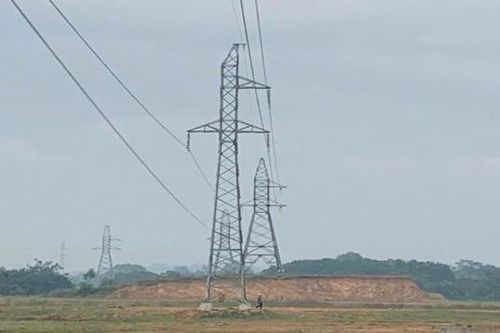

Với sự nỗ lực của chủ đầu tư và đơn vị thi công, dự án nâng cao khả năng truyền tải đường dây 110kV Việt Trì – Lập Thạch đã được nghiệm thu đóng điện hoàn thành đúng tiến độ với kế hoạch đề ra, góp phần nâng cao chất lượng điện năng cho khách hàng trên địa bàn tỉnh Vĩnh Phúc.
Ngày 11/12/2024 Công ty Điện lực Vĩnh Phúc đã phối hợp với các đơn vị tổ chức nghiệm thu đóng điện hoàn thành Dự án 'Nâng cao khả năng truyền tải đường dây 110kV Việt Trì – Lập Thạch ' với quy mô phần đường dây 110kV cải tạo, xây dựng mới bao gồm cải tạo, nâng tiết diện dây dẫn tuyến đường dây 110kV mạch đơn từ TBA 220kV Việt Trì đi TBA 110kV Lập Thạch với chiều dài tuyến 12,88km. Trong đó, giai đoạn 1 từ potice 110kV trạm 220kV Việt Trì đến vị trí cột 16 chiều dài khoảng 3,56km, giai đoạn 2 từ vị trí cột 16 đến vị trí cột 19 và từ cột 23 đến cột VT04 chiều dài khoảng 8,07km và giai đoạn 3 (vượt sông Lô): Từ cột 19 đến cột 22 chiều dài khoảng 1,25km.
