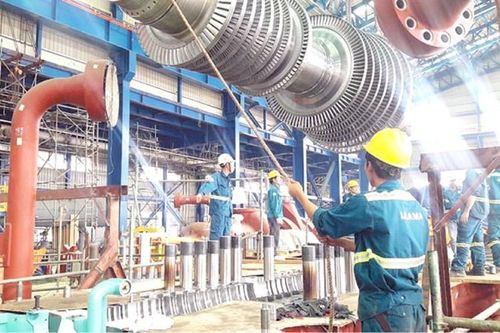

Báo cáo tại Quốc hội mới đây, Phó Thủ tướng Thường trực Chính phủ Trương Hòa Bình nhấn mạnh việc phải hoàn thành Nhà máy Nhiệt điện (NMNĐ) Thái Bình 2 vào năm 2021-2022. Tập đoàn Dầu khí Việt Nam (PVN) còn nhiều việc phải làm để đạt được mục tiêu này.
Ngày 5-11, trên công trường Dự án Nhà máy nhiệt điện (NMNĐ) Sông Hậu 1 (ấp Phú Xuân, thị trấn Mái Dầm, huyện Châu Thành, tỉnh Hậu Giang), Chủ đầu tư dự án - Tập đoàn Dầu khí Việt Nam (PVN), Ban Quản lý dự án (QLDA) Điện lực Dầu khí Sông Hậu 1 phối hợp Tổng thầu - Tổng Công ty Lắp máy Việt Nam (LILAMA) đốt lửa lần đầu lò hơi Tổ máy số 2 của nhà máy.
Sáng 5/11, tại Lễ đốt lửa lần đầu lò hơi tổ máy số 2 Nhà máy nhiệt điện Sông Hậu 1, Công đoàn Tổng Công ty Lắp máy Việt Nam (LILAMA) trao quyết định khen thưởng cho 9 tập thể và 10 cá nhân.
Sáng 5/11, tại huyện Châu Thành (tỉnh Hậu Giang), chủ đầu tư Tập đoàn Dầu khí Việt Nam (PVN), Ban quản lý dự án Điện lực Dầu khí Sông Hậu 1 cùng tổng thầu Tổng Công ty Lắp máy Việt Nam (LILAMA) tổ chức thành công đốt lửa lần đầu lò hơi Tổ máy số 2 Nhà máy nhiệt điện Sông Hậu 1, tiếp tục đánh dấu thêm mốc quan trọng quyết định tiến độ và thành công của dự án.
Sáng 5/11/2020, Dự án Nhà máy nhiệt điện Sông Hậu 1 đã tổ chức thành công việc đốt lửa lần đầu lò hơi Tổ máy số 2. Sự kiện tiếp tục đánh dấu thêm một mốc quan trọng quyết định tiến độ và thành công của dự án. Đồng thời khẳng định nỗ lực vượt khó của Tổng công ty Lắp máy Việt Nam (Lilama) - đơn vị tổng thầu tại dự án này.
Sự kiện Đốt lửa lần đầu Lò hơi Tổ máy số 2 NMNĐ Sông Hậu 1 thành công tiếp tục đánh dấu thêm một mốc quan trọng quyết định tiến độ và thành công của Dự án NMNĐ Sông Hậu 1.
Sự kiện đốt lửa lần đầu lò hơi Tổ máy số 2 là điều kiện để Ban quản lý dự án Điện lực Dầu khí Sông Hậu 1 và Tổng thầu LILAMA kiểm tra chất lượng thiết bị lò hơi và toàn bộ hệ thống phụ trợ kèm theo.
Sáng 5/11/2020, Chủ đầu tư Tập đoàn Dầu khí Việt Nam (PVN), Ban QLDA Điện lực Dầu khí Sông Hậu 1 cùng Tổng thầu - Tổng Công ty Lắp máy Việt Nam (LILAMA) - đã tổ chức thành công việc Đốt lửa lần đầu Lò hơi Tổ máy số 2 NMNĐ Sông Hậu 1
Sự kiện đốt lửa lần đầu lò hơi Tổ máy số 2 là điều kiện để Ban Quản lý đự án và Tổng thầu LILAMA kiểm tra chất lượng thiết bị lò hơi và toàn bộ hệ thống phụ trợ kèm theo.
Hiện tại, tổng tiến độ thực tế của Dự án Nhà máy Nhiệt điện (NMNĐ) Sông Hậu 1 đã đạt khoảng 88,94%. Nếu đặt kết quả tiến độ tích cực đó của dự án vào bối cảnh 'khủng hoảng kép' từ đầu năm 2020 đến nay, mới thấy hết được ý nghĩa to lớn và đáng tự hào vô cùng.
